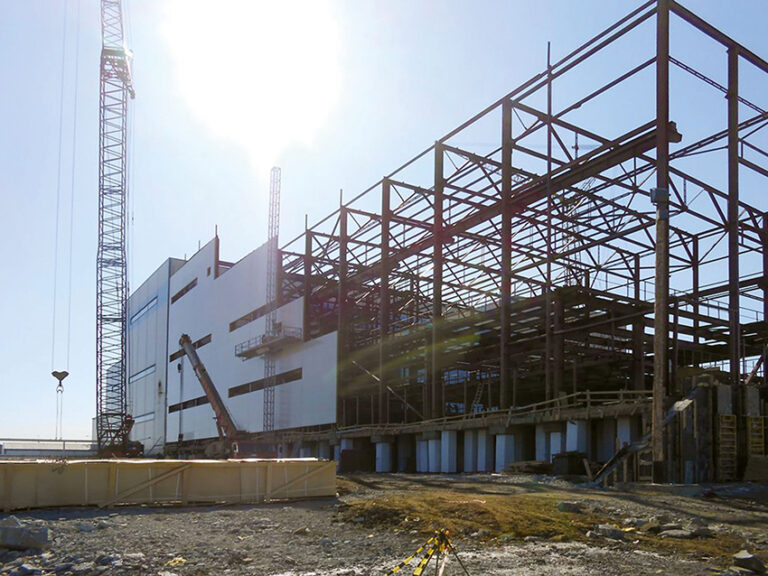

Dreistufige Schlammentwässerungs- & Trocknungslinie

Die Mirnyer Diamantenmine arbeitet in Permafrost‑Gebiet mit ganzjährig gefrorenem Untergrund. Bereits in Phase 1 zeigte sich, dass die jährlichen Schlammmengen die verfügbaren Deponien sprengten. Ziel beider Projektphasen war es, die Deponiefläche drastisch zu reduzieren, den internen Wasserkreislauf auf über 95 % zu steigern und Restfeuchten des Filterkuchens unter 25 % zu halten – alles ohne Unterbrechung des fortlaufenden Betriebs.

Inbetriebnahme Phase 1: 2014
Inbetriebnahme Phase 2: 2015

Projektdetails
  • Auftraggeber: ALROSA Co. Ltd. (Nyurba Mining & Processing Division, Plant 16)
  • Standort: Mirny, Republik Sacha (Jakutien), Russland
  • Vertragstyp/Leistungen: Machbarkeitsstudie inkl. Labortests, Basic‑ & Detail‑Engineering nach russischen Normen, Lieferung von Ausrüstung & technischer Dokumentation, Montageüberwachung, Inbetriebnahme, Personalschulung, After‑Sales‑Service

Kundennutzen

Reduzierte Deponiefläche: Fünf bis sechsmal weniger Volumen im Vergleich zur ursprünglichen Lagerung

Hohe Wasserrückgewinnung: Bis zu 96–97 % des Prozesswassers im Kreislauf

Umweltschutz: Verzicht auf neue Tailings Ponds, Schutz des Permafrost Ökosystems

Rund um die Uhr Produktion: Vollautomatisierte Linien minimieren Personaleinsatz und Stillstände

Langfristige Zuverlässigkeit: Monitoring und After Sales Services sichern dauerhaften Anlagenbetrieb

Technische Daten

Phase 1: Basis-Entwässerung & Filterung

  • Komponenten:

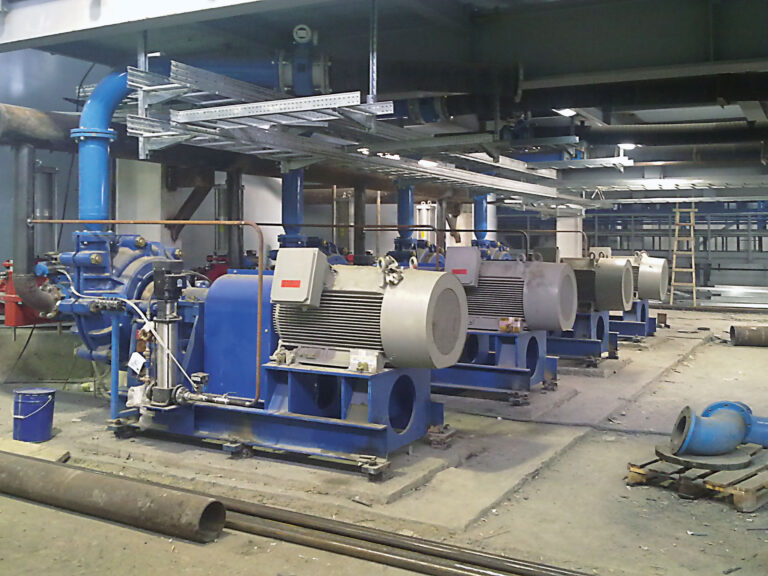

    • Hydrozyklonen Cluster (24 × DN 250) zur Voreindickun

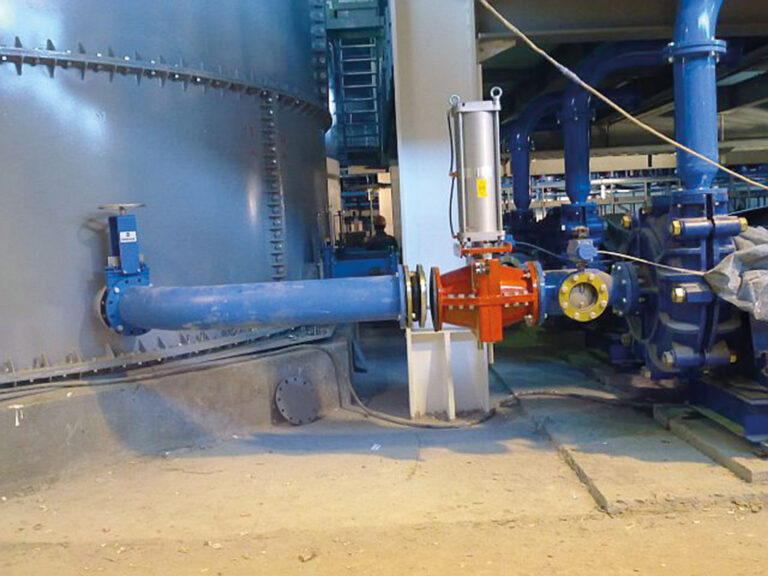

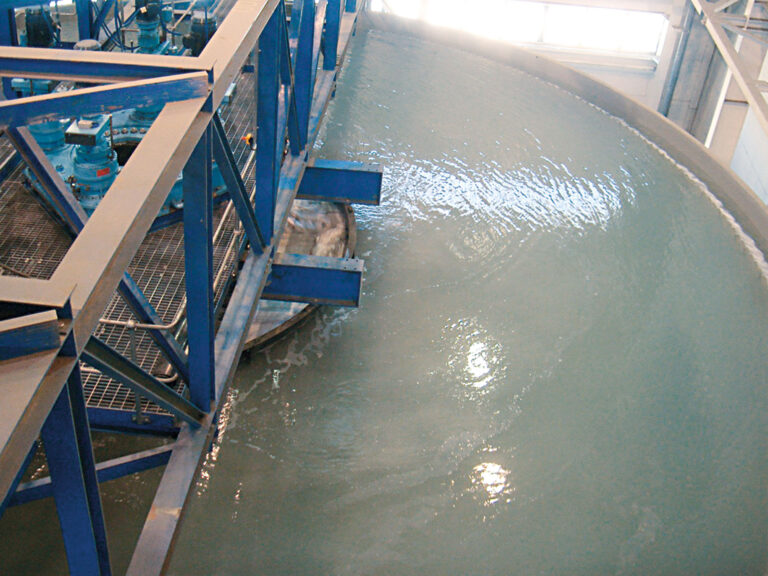

    • Ø 16 m Paste Thickener mit Rührwerk und Flockungsmittelstation

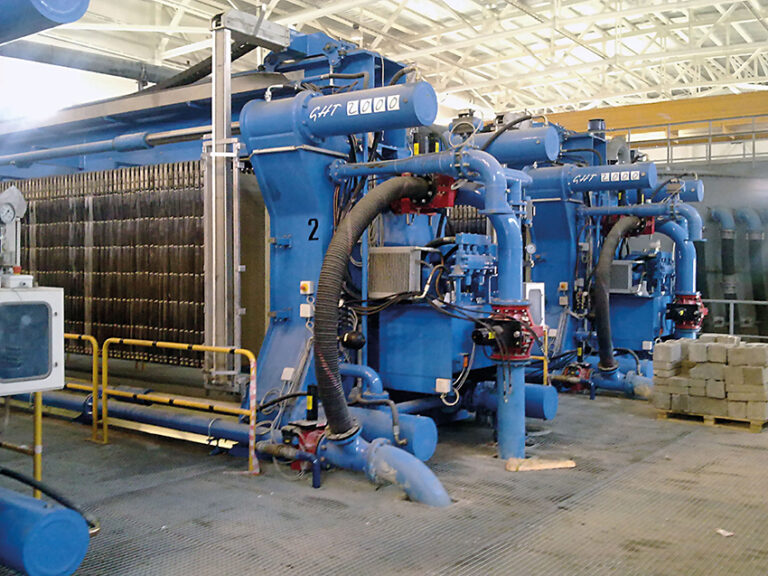

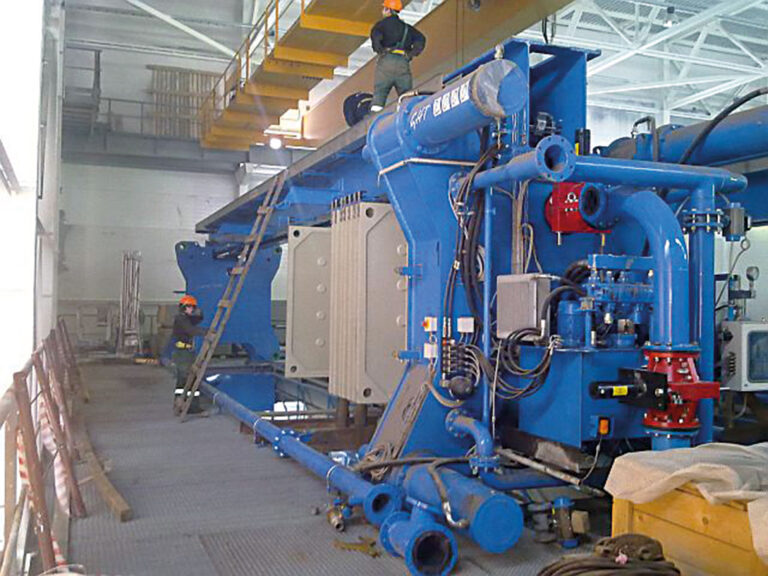

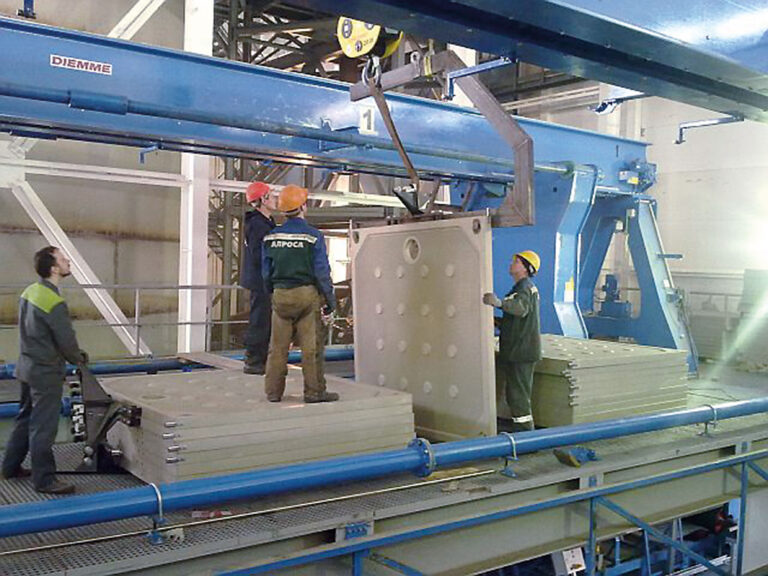

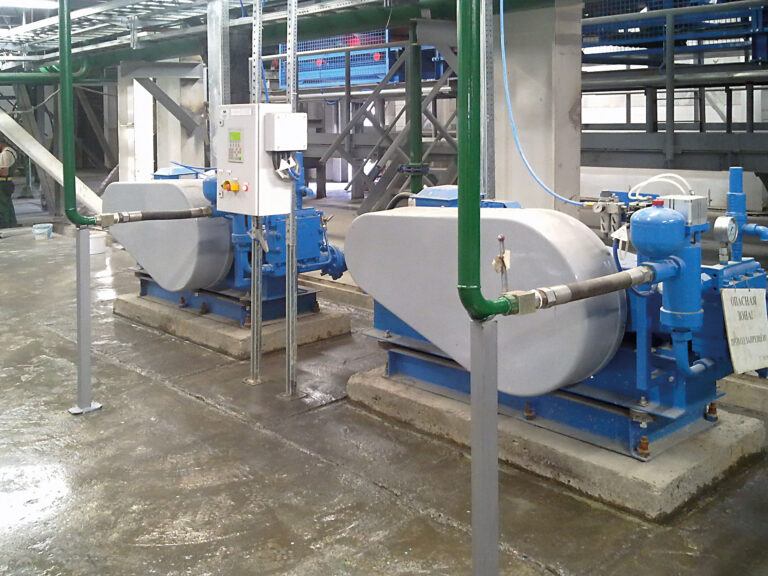

    • Sieben Kammerfilterpressen für Restfeuchte 18–25 %

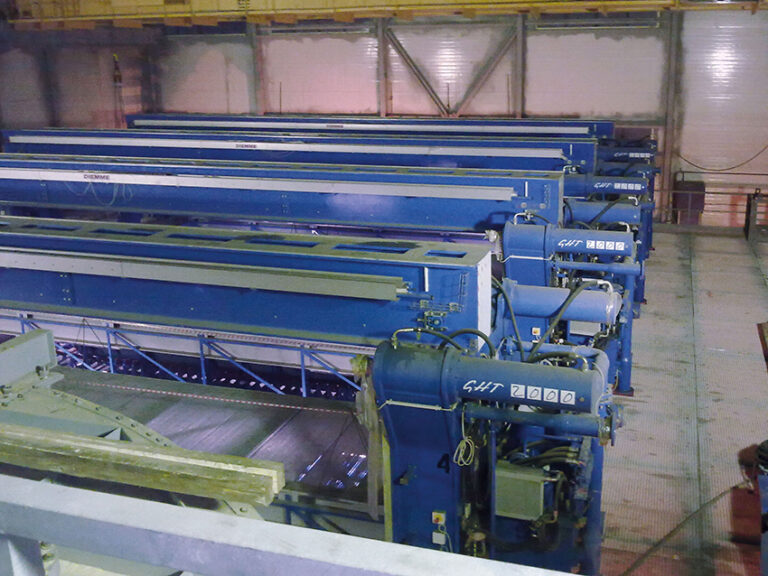

    • Förderbandsystem (7× 20 m + 1× 50 m) zur Lkw Beladung

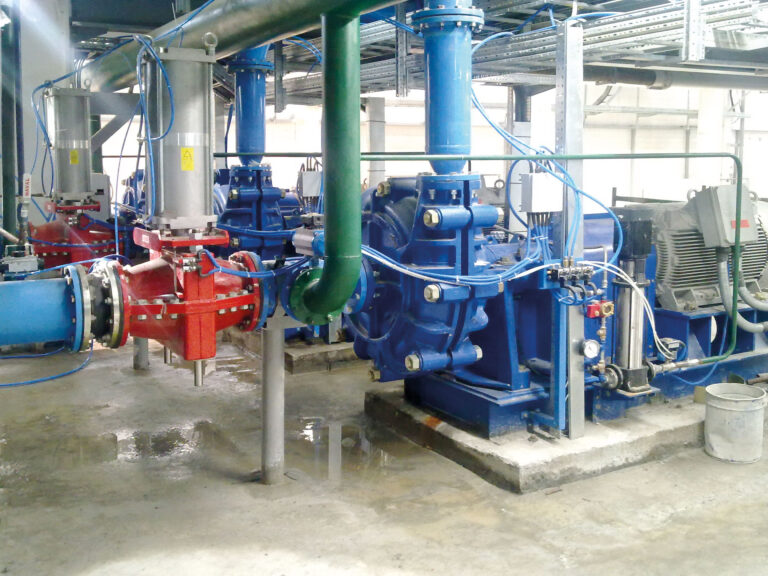

    • Technologische Rohrleitungen, Tanks (200 m³ & 600 m³), Pneumatik Stationen
    • SPS Integration in bestehende Prozessleitsysteme
  • Ergebnis:

    • Entwässerung von bis zu 250 t/h Schlamm
    • Herstellung eines internen Wasserkreislaufs von 96–97 %
    • Verzicht auf Neubau weiterer Deponien

Phase 2: Erweiterung zur 3-stufigen Entwässerung

  • Ergänzende Module:
    • Voreindickung: Hydrozyklonen (24 Stück)
    • Eindickung: Ø 16 m Pastenbehälter mit Gummiertem Zwischentank
    • Filtration: Sieben Kammerfilterpressen mit automatischer Luftreinigung
    • Trocknung: Mechanische Nachvermahlung zur weiteren Restfeuchte-Absenkung
    • Versorgung & Automation: Förderbänder, Prozess Pumpstationen, korrosions-beständige Rohrleitungen und vollintegrierte SPS-Steuerung
  • Erweiterte Leistung:
    • Verarbeitung von bis zu 6 000 t Schlamm täglich
    • Kontinuierlicher 24/7 Betrieb ohne Eingriffe
    • Restfeuchte im Filterkuchen: 18–25 %
Projekt-Highlights
  • Ganzheitlicher Ansatz: Von Voreindickung bis Trocknung in einem integrierten System
  • Modularität & Skalierbarkeit: Einfache Erweiterung für steigende Kapazitätsanforderungen
  • Höchste Professionalität: Bestätigt durch das offizielle Referenzschreiben der Werksleitung
Neue Maßstäbe

Mit diesen zwei aufeinander aufbauenden Phasen hat
Engineering Dobersek eine der effizientesten und umweltfreundlichsten
Schlammentwässerungs‑ und Trocknungslinien für die Diamantenindustrie
realisiert.
